Монтаж водопроводной камеры «Урал ВК-10» для МУП «Водоканал», г. Екатеринбург, ул. Шаумяна, сентябрь 2026
Специалисты СК «УРАЛ» завершили монтаж водопроводной камеры и сдали объект МУП «Водоканал». Воду в дом уже дали! Остался заключительный этап — благоустройство территории: восстановление асфальтового покрытия и газона.
Показываем, как проходили работы на объекте — от подготовки котлована до монтажа оборудования внутри камеры.
Видео о том, как это было, можно посмотреть по ссылке — https://vkvideo.ru/video-222627439_456239400
Этап 1. Подготовка участка и разработка котлована
Работы начались с подготовки строительной площадки. На фотографиях виден ограждённый участок, подготовленный для проведения земляных работ, и разработанный котлован под размещение железобетонной конструкции.
Поскольку работы проводились рядом с тротуаром и проезжей частью, строительная зона была отделена ограждением. Для перемещения тяжёлых конструкций использовалась грузоподъёмная техника.
Этап 2. Установка железобетонной камеры

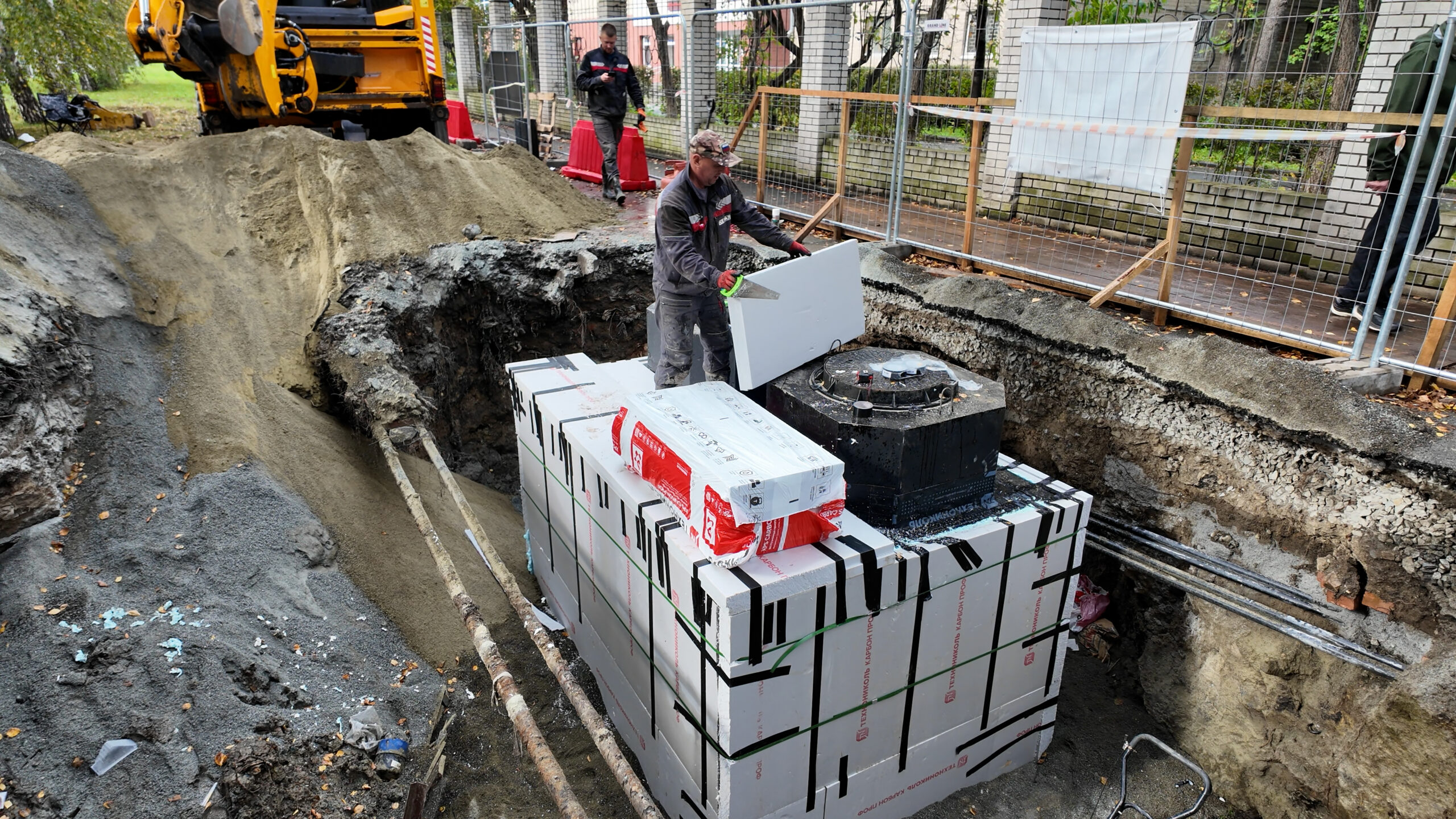

После подготовки котлована камеру опустили в подготовленное место с помощью крана. На фотографиях видна массивная прямоугольная конструкция с защитным покрытием наружных поверхностей.
Для объекта использована водопроводная камера «Урал ВК-10» — готовая железобетонная конструкция для размещения и обслуживания подземных инженерных сетей.
Камера изготовлена из гидротехнического бетона В30 с армированием каркасом 14А500С. Её габариты составляют 3000 × 2000 × 2520 мм, масса — 13 150 кг. Толщина стенок — 100/160 мм, верхней плиты и дна — по 180 мм.
Этап 3. Монтаж трубопроводов и запорной арматуры
После установки конструкции специалисты приступили к монтажу оборудования внутри камеры.

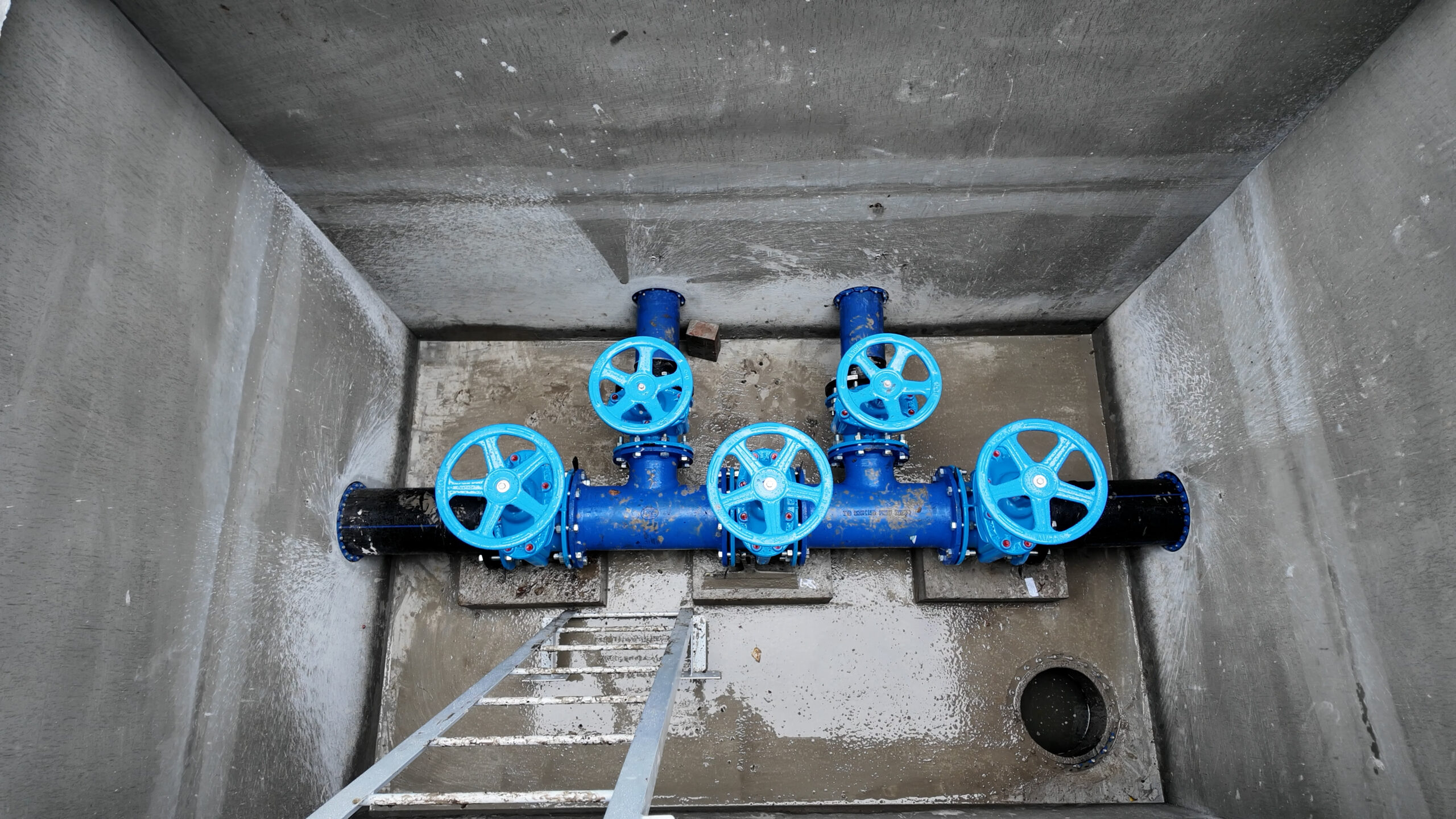

На фотографиях виден трубопроводный узел с несколькими задвижками и ручными маховиками. Такая арматура позволяет управлять потоками воды и выполнять необходимые операции на отдельных участках сети.
Водопроводная камера обеспечивает доступ к трубопроводам и установленному оборудованию для осмотра, технического обслуживания и ремонта. Конструкция «Урал ВК-10» предусматривает размещение запорной арматуры, приборов учёта и других элементов водопроводной сети в соответствии с проектом.
Этап 4. Герметизация вводов и защита конструкции

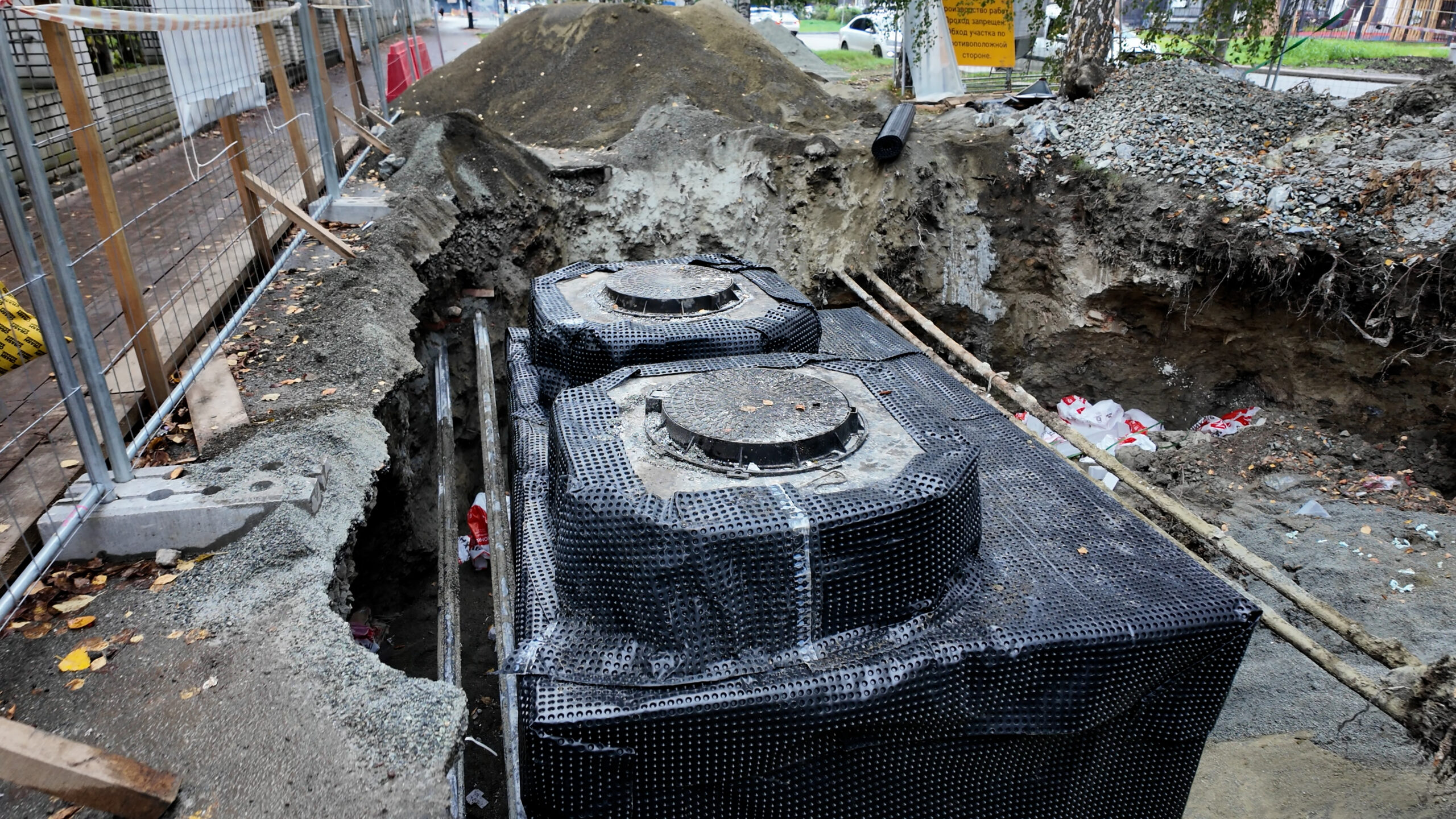

На следующем этапе выполнялись работы с трубными соединениями и наружными поверхностями камеры. На фотографиях можно увидеть монтаж трубных вводов, защитное покрытие и укладку профилированной мембраны вокруг конструкции.
Для водопроводных камер «Урал ВК» предусмотрены вводы и выводы труб через специальные отверстия с герметичными соединениями. Это помогает обеспечить герметичность мест сопряжения трубопроводов с корпусом камеры.
Этап 5. Завершение монтажа и подключение водоснабжения
После установки конструкции и монтажа оборудования объект прошёл приёмку водоканалом.
Воду в дом уже дали. Это означает, что основной результат работ достигнут: водоснабжение подключено, а объект принят заказчиком и эксплуатирующей организацией.
Водопроводная камера обеспечивает доступ к основным узлам сети, поэтому при необходимости специалисты смогут проводить осмотр оборудования и техническое обслуживание.
Этап 6. Благоустройство территории — финальный штрих
Впереди остались завершающие работы по восстановлению территории после строительства.
Планируется:
- восстановить асфальтовое покрытие;
- привести в порядок газон;
- завершить благоустройство участка.
После выполнения этих работ площадка приобретёт законченный вид. Важно не только смонтировать инженерное сооружение и подключить коммуникации, но и привести территорию в порядок после завершения строительства.
Водопроводная камера «Урал ВК-10»: готовое решение для инженерных сетей
«Урал ВК-10» выпускается в заводской готовности, что позволяет сократить объём строительных работ непосредственно на объекте. Блочно-модульное исполнение предусматривает возможность монтажа на существующие трубопроводы, а конструкция обеспечивает доступ к инженерным узлам для обслуживания.
Основные характеристики модели:
- Объём: 10 м³.
- Габариты: 3000 × 2000 × 2520 мм.
- Материал корпуса: гидротехнический бетон В30.
- Армирование: каркас 14А500С.
- Толщина стенок: 100/160 мм.
- Масса: 13 150 кг.
Будет ещё лучше, чем было! Завершаем последние работы, приводим территорию в порядок, окончательно сдаём объект, сворачиваемся и отправляемся на следующий.
СК «УРАЛ» — от производства железобетонных конструкций до монтажа на объекте.
